通用堆浸技术方案

堆浸是用溶浸液喷淋矿堆使之在往下渗透过程中,有选择地浸出矿石中的有用成分,并从堆底流出的富液中回收有用成分的方法。按矿石品位的不同,可分为矿石堆浸和废石堆浸;按堆场地点的不同,可分为地表堆浸和地下堆浸。堆浸法主要应用于铜矿、铀矿、金矿和银矿的开采以及含有用成分的冶炼厂炉渣、选厂尾砂的处理。堆浸法工艺简单,设备较少,能耗低,因而基建投资和生产成本也低;其主要缺点是,矿石中有用成分的浸出率较低。


一、改进堆浸工艺

(一)正确应用制粒技术,提高金的浸出

实践证明,细粒物料和粘土含量太高的矿石不宜直接堆浸,必须先制粒预处理,提高矿堆的渗 透性才能堆浸,制粒预处理能大大强化金的浸出,加快金的浸出速度,多数情况下还能提高金的浸出率。制粒通常采用石灰和水泥作为粘结剂,但用量应适当。

(二)采用不同堆浸工艺,提高浸出效果,国外的堆浸生产不采用一堆一卸的方式,而是永久性堆场,通常将堆场选择在山谷、底面积很大的地方,采取分层分区交替筑堆或分段筑堆的喷淋方式,大幅度地提高企业的经济效益,也有采用典型的分层分区交替筑堆喷淋方法,使采矿、筑堆设备和喷淋设备的运转率大幅提高,同时保证了贵液品位处于相对稳定状态。我国新疆哈巴河赛都金矿采用“分段堆筑、交叉喷淋、多级逆流浸出”工艺,取得了明显的经济效益。

矿堆的透气性和溶液的渗透性是决定堆浸效果的关键因素。使用轮式自行可调式输送机和移动式弧形筑堆机,效果较好。

国内的一些矿山在筑堆时埋入竹筒、木棍等,待浸出一段时间后拉出这些埋入物,使矿堆产生一些松动,提高渗透性有利于金矿的浸出,地矿部矿产综合利用研究所在矿石堆浸一段时间后,对积水的部位采用局部松动爆破,也起到了松动矿堆,改善渗 透性的作用;另外还将钻有许多小孔的管子埋入矿堆中,将管内灌满浸出液,浸出液通过小孔向四周渗透;在矿堆顶部按渗透快漫的情况划分若干区,并按同面积同体积供应浸出液,使渗透慢的面积内的浸出液体积与渗透快的相同,从而达到矿堆均匀渗透的目的。

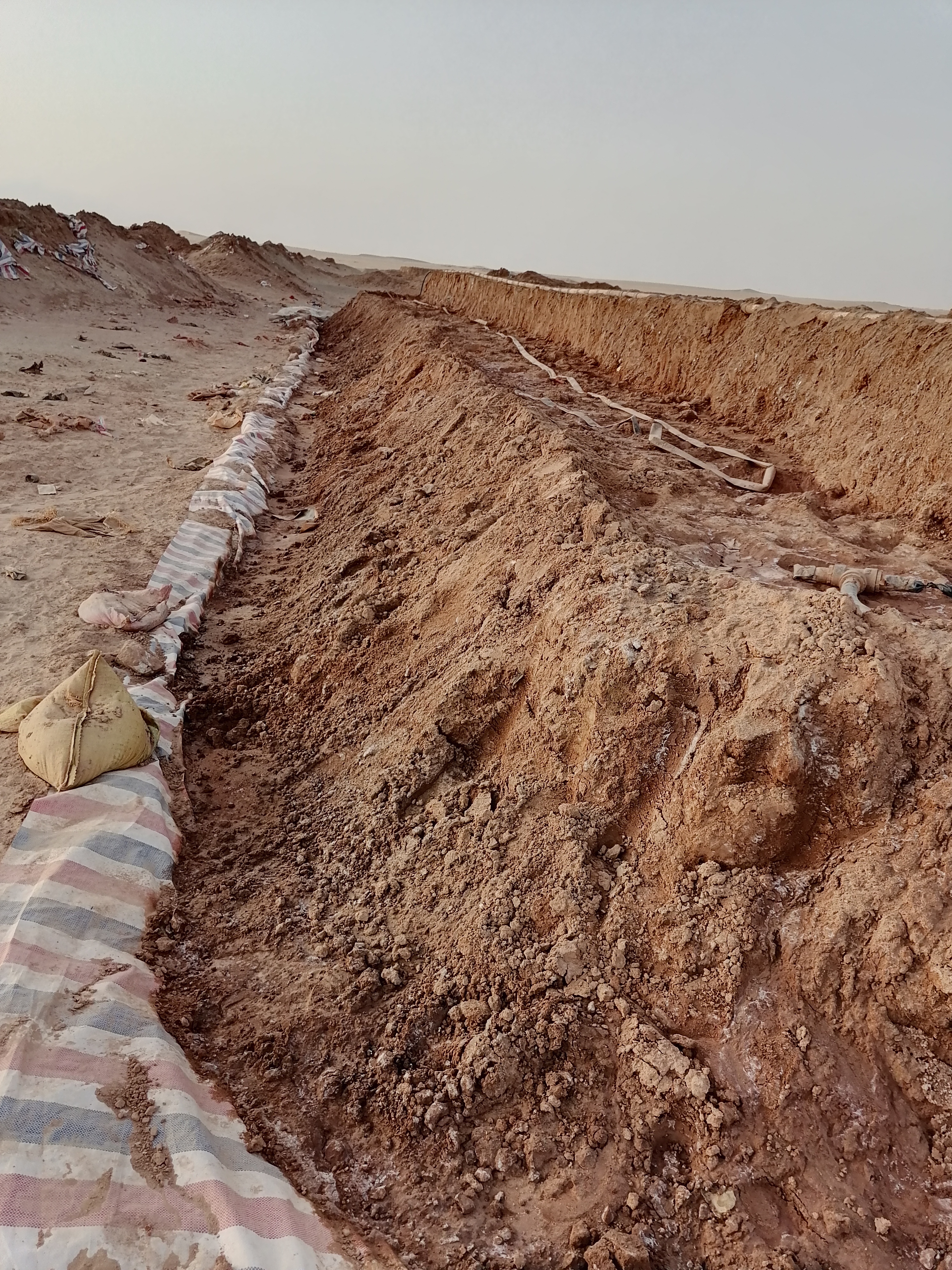

在矿堆底部铺设富液收集管,可加快溶液流动,消除矿堆积水,提高金的浸出速度,并防止矿堆下塌和滑坡。国外堆浸生产中,矿堆底部几乎全部铺上了集液管。国内的福建上杭紫金山金矿和新疆康古尔金矿等矿的堆浸生产中,都自行设计铺设了集液管,效果较好,在堆浸场周围未发现有富液积存,管内流出的溶液也相当清澈。地矿部综合所在制粒堆浸时也采用了这种措施,取得了明显的效果。

(三)采用滴淋技术,提高浸出效果

喷淋和滴淋是堆浸工艺中两种不同的布液方式,都能产生均匀的布液效果,而均 匀布液是提高金浸出率的关键因素之一。目前国内外普遍采用的旋转式摇摆喷淋设备,具有喷洒面积大,喷液均匀,不雾化,不易堵塞,装卸方便等优点,但其缺点是对矿堆的表面冲击力大,溶液的蒸发损失和风力夹带损失较大。而滴淋适合在戈壁沙漠地区干旱高温、风大缺水的自然条件下进行堆浸生产,由于滴淋设备独特的优势,在国外得到了广泛的应用,已有80%的堆浸都采用滴淋法提金;滴淋比喷淋设备投资少40%,溶液蒸发量由27%降到6%,金的浸出高峰期提前一周出现,而且浸出时间由109d降为72d, 浸出率则由70.5%提高到78.6%。



二、改善药剂的作用环境,提高金矿浸出

助浸剂的应用:氧在浸出过程中起着极其重的作用,使用氧化剂是提高金矿堆浸的一个重要技术措施。钡、锶和钙的过氧化物对浸出浸出的促进作用,它们能向溶液中释放氧气,例如对某些矿石来说,当添加1.5kg/CaO2时,可使堆浸过程加快20d。堆浸时加入KMnO4可使金的浸出率提高5%。

浸出溶液中加入适量增浸剂或润湿剂,有利于浸出溶液渗透,与被包裹的金产生反应。堆浸前预先碱处理可以减少有害金属离子对浸出浸出的影响,减少浸出物用量和最大限度地提高金浸出率。多段浸出可获得含金高达4ppm的贵液,明显地高出单段堆浸。



三、金矿堆浸与池浸技术工艺

(一)金矿堆浸技术工艺

堆浸工艺简述:堆浸就是把细矿粒与保护碱(石灰)混合,堆置在不渗漏的地面(浸垫)上,将浸出物或者无毒提金药剂的溶液淋洒在矿堆上面,当溶液由上而下缓慢的穿过矿堆(渗滤)时,发生金的溶解,从底面流出的含金溶液(贵液)送去沉淀贵金属,脱金后的浸出物溶液或者无毒浸金溶液(贫液)返回喷淋矿堆循环使用。矿堆的大小、高低、形状、以有利于浸出液能均匀、顺利地渗透料层为准,还考虑生产规模。有的一堆只数十吨,有的数百万乃至上万吨。

堆浸法主要适用于低品位矿石,平均品位0.8-1.5g/t,根据黄金市场价格情况,甚至更低到0.5g/t左右,生产建设周期短。一般四个月到半年就可建成投产,而且基建设备投资少,约为浸出厂的20%-50%,同时生产费用低,约为常规法的40%。堆浸法有工艺简单、设备少、投资少、见效快、生产成本低和矿石的性质、品位、数量的适应性强等优点。堆浸的全过程包括取样、实验室小试、中试、现场试验、堆浸场地设计和基建、生产操作直到停产结束后矿堆的处理。适合堆浸提金的矿石类型: 氧化矿,金未与硫化物矿物密切共生的硫化矿,含有微小金粒或者金比表面积大的脉金或者砂金。衡量可堆浸矿石的三个重要物理性质:细粒级含量、饱和水溶率,松散密度。

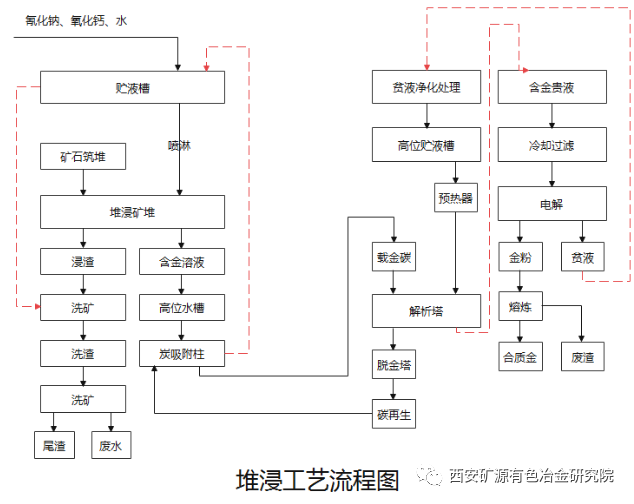

堆浸法的工艺特点:关键在于筑堆方法和喷淋技术,从收集的贵液中提取金属则可以采用多种工艺,主要有:金属锌置换沉淀法,活性炭吸附提金法,离子交换树脂吸附提金法。

堆浸法的影响因素:浸出物或者无毒浸金药剂的浓度;浸出液pH的影响,浸出液中氧浓度的影响,杂质的影响,浸金剂喷淋强度的影响,矿石粒度的影响,矿石表面状态和金赋存状态的影响。这些因素基本可以通过实验室试验确定。池浸与堆浸技术方案集。

筑堆工艺:分为原矿直接堆浸和破碎后浸出。

1、原矿直接堆浸;一般不做过分破碎,粒度-152mm,直接运到预先制好的浸垫上浸出。

2、破碎后的矿石堆浸;通常破碎直-19mm,甚至-6mm。

堆浸场总体布置:要求靠近矿源,靠近水源,场地有位差,交通和供电条件便利。

浸垫:浸垫必须构筑在坚固的地面上,靠近浸垫的一端设置2个或者3个贮液池,分别是贵液池、贫液池,溢流液池。浸垫一般分为单层,双层,或者三层。浸垫材料可以用粘土,改性土壤,沥青,混凝土,或者聚合物薄膜(塑料)等组合使用。

建垫步骤:

筑堆:筑堆的矿石一般在5000吨到200万吨之间,每堆矿石重量无标准化,视具体情况而定。浸堆筑在平坦地带,横向向一侧倾斜1%,纵向倾斜3-4%,这样可以将贵液引向浸堆的一角,在角上汇入带衬的排出沟,最后流入贵液池。

筑堆方法:可分为多堆法,多层法,斜坡筑堆法,移动桥式吊车筑堆法,移动式运输机筑堆法。

堆浸方式:根据矿石类型、场地和废渣处理条件以及对浸垫的利用分为三种方式:

复用浸垫方式:适用浸出时间短,小于60天,矿石浸出特性一致,浸垫面积小但有适当的废矿处理场所。

扩展浸垫方式:要求场地面积大,浸垫以分段方式扩展,对浸出周期长短没限制。

谷地浸垫方式:主要优点是能适用于陡峭地带和复杂气候气候。

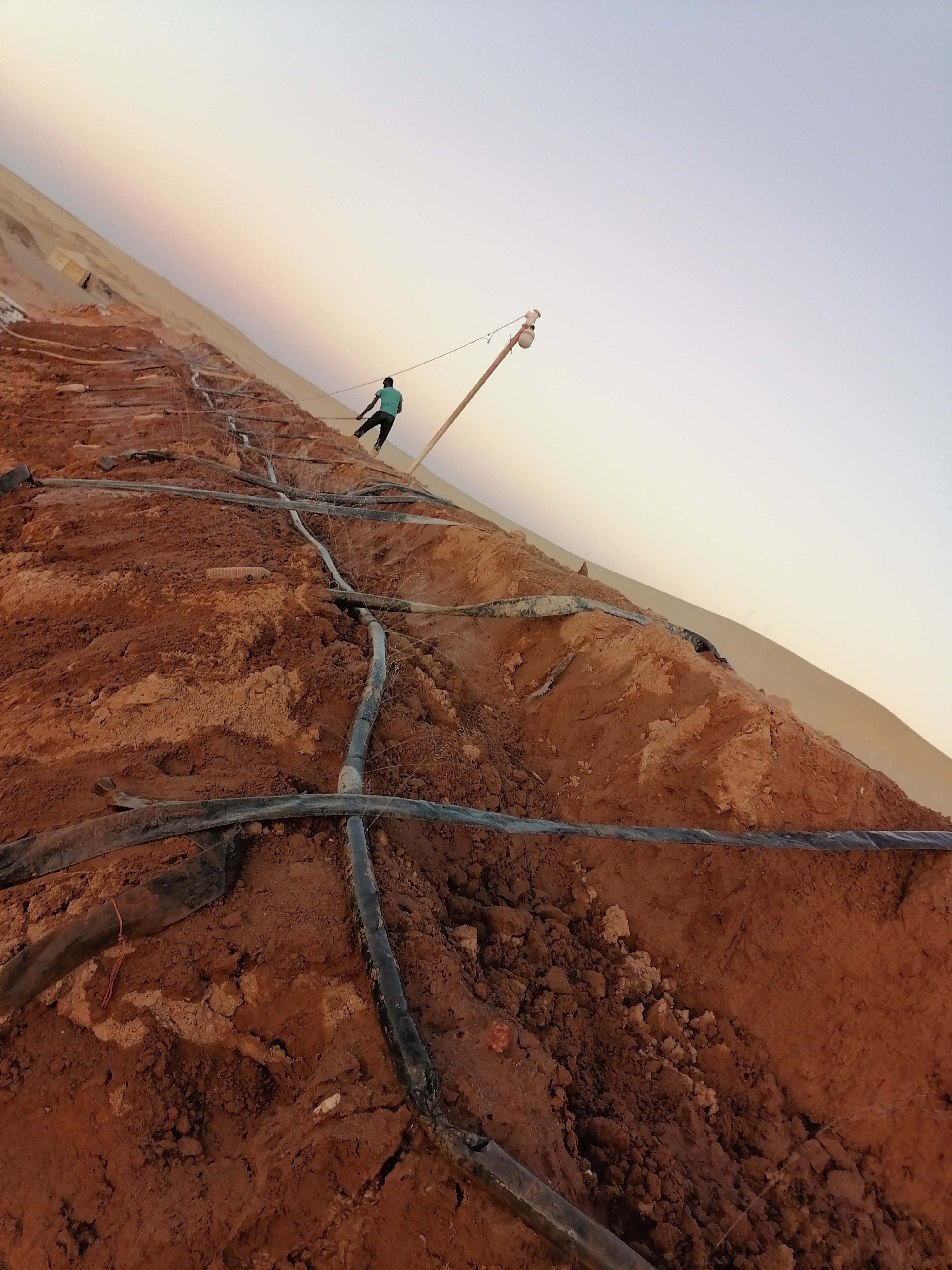

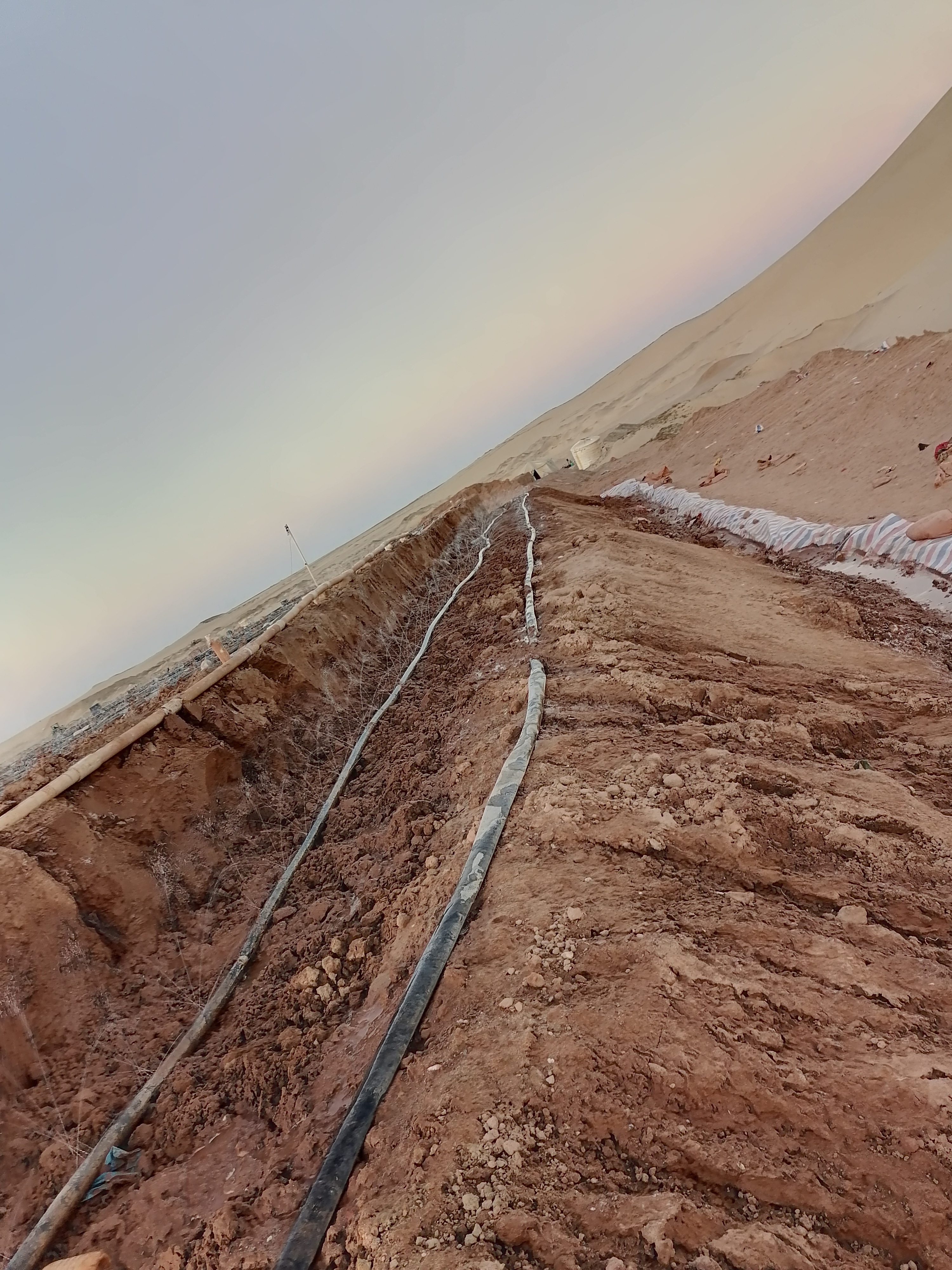

布液工艺:浸出物或者无毒浸金溶液用管道输送到矿堆上,然后通过喷头、滴管或者布液池向矿堆提供浸出液。布液方式分为喷淋、滴淋和布液池布液。目前广泛采用的是喷头喷淋和滴管滴淋。

喷淋:要求均匀,间断进行,利于空气进入,喷头孔径一般为2-3mm(Ps 堆浸生产不能使用铜或铁制部件的泵和管路,一般都使用塑料管路。)喷淋器沿管路均匀分布,管路平行铺设,以使各喷淋器的喷淋范围相互交叠。溶液的喷淋强度一般为5-12L/(m2 。h),适当增加喷淋强度,可以缩短浸出时间。

滴淋: 本同于喷淋,是通过安装在毛细管上的液滴发射器,在一定压力下,将溶液一滴一滴的均匀而又缓慢的滴入矿堆。滴淋要求渗透均匀,不出现堵塞。

堆浸工艺改善:提高堆浸回收率的关键是增强矿堆的渗透性,使浸出液与矿石中的游离金发生充分的接触和反应。因此,为了改善堆浸过程中的技术指标,特别是对难浸矿石,如细粒和多泥矿石的处理,对堆浸过进行矿石制粒、添加润湿剂和加氧浸出的工艺改造,以达到提高金回收率的目的。

制粒:三个重要的制粒参数1.粘结剂的数量2.水量3.固化时间。粘结剂一般为水泥和石灰,一般来说,矿石、粘结剂和溶液(浸金液)必须进行固化,固化时间根据矿石性质而定。



四、土方放坡系数(m):




(如图所示)是指土壁边坡坡度的底宽b与基高h之比,即m=b/h计算

(一)在建筑中,放坡应该从垫层的上表面开始 ;

(二)管线土方工程定额,对计算挖沟槽土方放坡系数规定如下:

1、挖土深度在lm以内,不考虑放坡;

2、挖土深度在1.01m~2.00m,按1:0.5放坡;

3、挖土深度在2.01m~4.00m,按1:0.7放坡;

4、挖土深度在4.01m~5.00m,按1:1放坡;

5、挖土深度大于5m,按土体稳定理论计算后的边坡进行放坡。

(三)注意:

1、计算工程量时,地槽交接处放坡产生的重复工程量不予扣除;

2、因土质不好,基础处理采用挖土、换土时,其放坡点应从实际挖深开始;

3、在挖土方、槽、坑时 ,如遇不同土壤类别 ,应根据地质勘测资料分别计算;

4、边坡放坡系数可根据各土壤类别及深度加权取定;

5、这张表的数据并不是在每个地方都适用,只是通用规则,根据2009年新规范讲义;

6、土类单一土质时,普通土(一二类)开挖深度大于1.2米开始放坡(K=0.50),坚土(三四类)开挖深度大于1.7米开始放坡(K=0.30);

7、土类混合土质时,开挖深度大于1.5米开始放坡,然后按照不同土质加权计算放坡系数K。

建筑工程施工手册中对放坡系数的规定 放坡高度、比例确定表:

土壤类别

放坡深度规定(m)

高于宽之比

人工挖土

机械挖土

坑内作业

坑上作业

一、二类土

超过1.20

1:0.5

1:0.33

1:0.75

三类土

超过1.50

1:0.33

1:0.25

1:0.67

四类土

超过2.00

1:0.25

1:0.10

1:0.33



注:1、沟槽、基坑中土壤类别不同时,分别按其土壤类别、放坡比例以不同土壤厚度分别计算;

  2、计算放坡工程量时交接处的重复工程量不扣除,符合放坡深度规定时才能放坡,放坡高度应自垫层下表面至设计室外地坪标高计算。



五、放坡系数及工作面宽度的确定

(一)放坡

不管是用人工或是机械开挖土方,在施工时为了防止土壁坍塌都要采取一定的施工措施,如放坡、支挡板或打护坡桩。放坡是施工中较常用的一种措施。  当土方开挖深度超过一定限度时,将上口开挖宽度增大,将土壁做成具有一定坡度的边坡,防止土壁坍塌,在土方工程中称为放坡。

1、放坡起点。

放坡起点,就是指某类别土壤边壁直立不加支撑开挖的最大深度。放坡起点应根据土质情况确定。综合基价中对挖土方、地槽、地坑的放坡起点进行了综合取定,详见表5―2。

2、放坡系数。

将土壁做成一定坡度的边坡时,土方边坡的坡度,以其高度H与边坡宽度B之比来表示。 故称K为坡度系数。  综合基价中,对挖土方、地槽、地坑等在各种情况下的坡度系数进行了综合取定,供预算编制时使用 。

例5―1 已知开挖深度H=2.2m,槽底宽度A=2.0m,土质为三类土,采用人工开挖。试确定上口开挖宽度是多少

[解] 查表5―2知,三类土放坡起点深度h=1.5m,人工挖土的坡度系数k=0.33。由于开挖深度(H)大于放坡起点深度(h),故采取放坡开挖。每边边坡宽度:  B=K×H=0.33×2.2=0.73(m)  故,上口开宽度为:  A′=A+2B=2.0+2×0.73=3.46(m)

例5―2 已知某基坑开挖深度H=10m。其中表层土为一、二类土,厚h1=2m,中层土为三类土,厚h2=5m,下层土为四类土,厚h3=3m。采用正铲挖土机在坑底开挖,试确定其坡度系数。

[解] 对于这种在同一坑内有三种不同类别土壤的情况,根据综合基价的规定“在同一槽、坑或沟内如遇土壤类别不同时,分别按其放坡起点、放坡系数、依不同土壤厚度加权平均计算其放坡系数”。  一、二类土坡度系数k1=0.33  三类土坡度系数k2=0.25  四类土坡度系数k3=0.10  故综合坡度系数。

(二)工作面

根据基础施工的需要,挖土时按基础垫层的双向尺寸向周边放出一定范围的操作面积,作为工人施工时的操作空间,这个单边放出的宽度,就称为工作面。

基础工程施工时所需要增设的工作面,应根据已批准的施工组织设计确定。但在编制预算时,则应按下列规定计算:  ①砖基础每边增加工作面20cm;  ②浆砌毛石、条石基础每边增加工作面15cm;  ③混凝土基础或垫层需支模板时,每边增加工作面30cm;  ④基础垂直面做防水层时,每边增加工作面80cm(防水层面)。

(三)有关说明

1、当开挖深度超过放坡起点深度时,可以采用放坡开挖,也可以采用支挡土板开挖或采取其它的支护措施。编制预算时应根据已批准的施工组织设计规定选定,如果施工组织设计无规定,则均应按放坡开挖编制预算。

2、综合基价内所列的放坡起点、坡度系数、工作面,仅作为编制预算时计算土方工程量使用。实际施工中,应根据具体的土质情况和挖土深度,按照安全操作规程和施工组织设计的要求放坡和设置工作面,以保证施工安全和操作要求。实际施工中无论是否放坡,无论放坡系数多少,均按综合基价内的放坡系数计算工程量,不得调整。综合基价与实际工作面差异所发生的土方量差,亦不允许调整。

3、当预算内计算了放坡工程量后,实际施工中由于边坡坡度不足所造成的边坡塌方,其经济损失应由承包商承担,工程合同工期也不得顺延;发生的边坡小面积支挡土板,也不得套用支挡土板综合基价,其费用由承包商承担。

4、当开挖深度超过放坡起点深度、而实际施工中某边土壁又无法采 用放坡施工(如:与原有建筑物或道路相临一侧的开挖、稳定性较差的杂填土层的开挖等),确需采用支挡土板开挖时,必须有相应的已批准的施工组织设计,方可按支挡土板开挖编制预算。否则,不论实际是否需要采用支挡土板开挖,均按放坡开挖编制预算,支挡土板所用工料不得列入工程预算。

5、计算支挡土板开挖的挖土工程量时,按图示槽、坑底宽度尺寸每边各加工作面10cm计算。这10cm为支挡土板所占宽度。

6、已批准的施工组织设计采用护坡桩或其他方法支护时,不得再按放坡或支挡土板开挖编制预算。但打护坡桩或其他支护应另列项目计算。



计算公式

体积计算公式

圆柱体:体积=底面积×高

长方体:体积=长×宽×高

正方体:体积=棱长×棱长×棱长.

锥  体: 底面面积×高÷3

台  体: V=[ S上+√(S上S下)+S下]h/3

球缺体积公式=πh2 (3R-h)÷3

球体积公式:V=4πR3/3

棱柱体积公式:V=S底面×h=S直截面×l (l为侧棱长,h为高)

棱台体积:V=〔S1+S2+开根号(S1*S2)〕/3*h

注:V:体积;S1:上表面积;S2:下表面积;h:高。

挖方放坡系数及计算公式

(1)挖方形或长方形地坑放坡工程量计算:

计算公式:

V:(B1+2C+KH)×(B2+2C+KH)×H+1/ 3K2H3

式中:

V=挖土方体积(立方米);

H=地坑深虔度米);

B1=基础长度(米)

B2==基础宽度(米)

C=工作面宽度(米)

K=坡度系数

1/3K2H3 =角锥体体积。

(2)挖圆形地坑放坡

算式:

V=1/3πH(R12+R22+RlR2)

式中:  V一挖土体积(立方米)

H~地坑深度(米)

R1一坑底半径(米)

R2一坑上口半径,R2=R1十KH(米)

K一坡度系数



六、土方放坡计算公式

土石方工程

(一)人工平整场地:

S=S底+2*L外+16

(二)挖沟槽:

1、垫层底部放坡:

V=L*(a+2c+kH)*H

2、垫层表面放坡

V=L*{(a+2c+KH1)H1+(a+2c)H2}



七、挖基坑(放坡)

方形: V=( a+2c+KH)*( b+2c+KH)*H+1/3*K2H3

圆形: V=∏/3*h*(R2+Rr+r2)

放坡系数

类别放坡起点人工挖土机械挖土坑内作业坑上作业一、二类别1.201:0.51:0.331:0.75三类土1.501:0.331:0.251:0.67四类土2.001:0.251:0.101:0.33

(一)【AB+ab+(A+a)(B+b)】*h2/6+ABh1承台计算公式

1、基坑土方量计算

挖基坑多用于需全部大开挖的满堂基础、独立基础、设备基础等土方工程。

(1) 四面放坡基坑土方量计算

基坑土方量的计算可近似地按棱柱体(即上下底为两个平行的平面,所有的顶点都在两个平行平面上的多面体)体积公式计算。

V=(1÷6)H(A1+4A0+A2)

式中V——四面放坡基坑土方量(体积)(m3);

H——基坑深度(m);

A1、A2——基坑上、下底面积(m2);

A0——基坑中截面((1÷2)H处)面积(m2)。

(2)圆形放坡基坑土方量计算

 圆形放坡基坑土方量按下式计算。

V=(1÷3)πH (R21+R1R2+R22)

式中 V ——圆形放坡基坑土方量(体积)(m3);

R1、R2——圆形基坑上、下底半径(m);

π——3.14;

H——基坑深度(m)。

2、基槽土方量计算

多用于建筑物的条形基础、渠道、管沟等土方工程量。

基槽土方量计算,可沿其长度方向分段进行计算,各段土方量之和,即为总土方量。

如该段内基槽横截面形状、尺寸不变时,其土方量即为该段横截面面积乘以该段基槽长度,一般两边放坡按下式计算

V=H(B+mH)L

式中V——两边放坡基槽该段土方量(体积)(m3);

H——基槽深度(m);

B——基槽槽底宽度(m);

L——该段基槽长度(m);

m——坡度系数,m= C/H,当m=0,则表示基槽垂直开挖不放坡;

C——基槽一边坡底宽(m)。

如该段内横截面的形状、尺寸有变化时,也可近似地用棱柱体的体积公式按下式计算。

Vi=(1÷6)Li(Ai1+4Aoi+Ai2)

式中Vi——基槽该段土方量(体积)(m3);

Li——该段基槽长度(m);

Ai1、Ai2——该段基槽两端横截面面积(m2);

Aoi——该段基槽中截面(1/2Li)面积(m2)。
